关于开展住宅工程质量通病专项治理活动的通知(10)
作者:网站采编关键词:
摘要:③变形缝等需终止系统的部位; ④保温系统在女儿墙不连续的部位。 勒脚保温节点参考图示 -29- 关于开展住宅工程质量通病专项治理活动的通知 30 - 水落管
③变形缝等需终止系统的部位;
④保温系统在女儿墙不连续的部位。

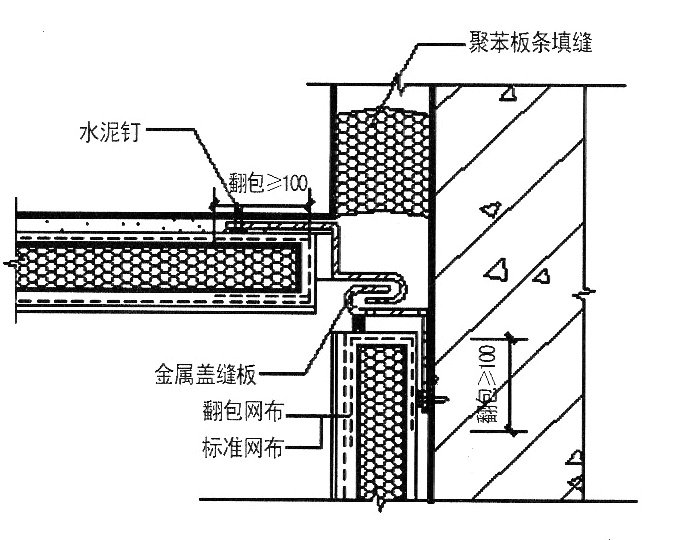

勒脚保温节点参考图示
-29-
关于开展住宅工程质量通病专项治理活动的通知
30
-

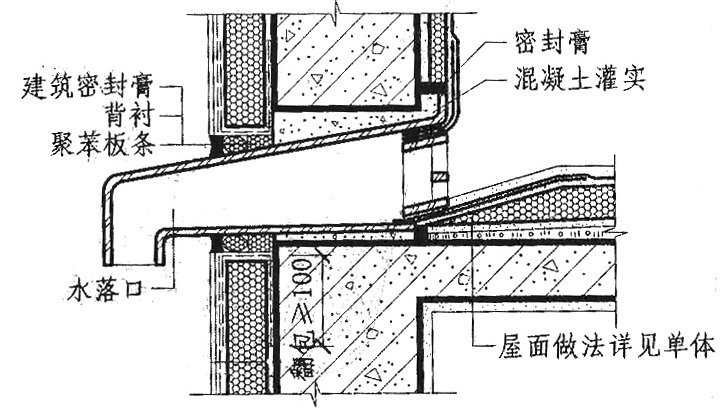

水落管保温节点参考图示

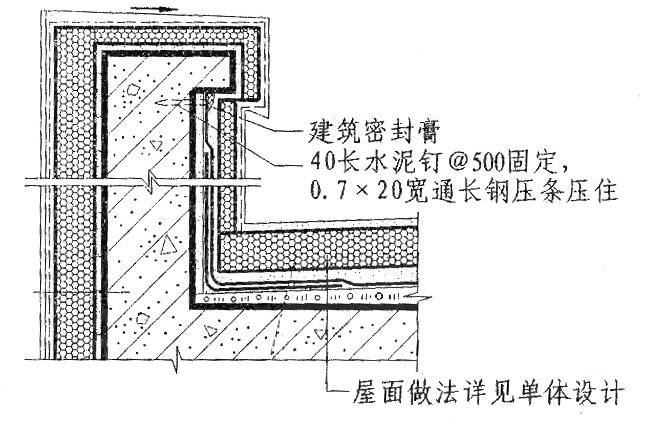

女儿墙保温节点参考图示-
关于开展住宅工程质量通病专项治理活动的通知
变形缝保温节点参考图示
变形缝保温节点参考图示
出屋面管道保温节点参考图示
(13)玻纤网布(后热镀锌电焊网)铺设时,玻纤网布(后热镀锌电焊网)应处于两道抹面胶浆中间位置。当墙面以涂料饰面时,抹面胶总厚度应控制在3~5mm(首层应控制在5~7mm)。
-31-
关于开展住宅工程质量通病专项治理活动的通知
当墙面以面砖饰面时,抹面胶总厚度玻纤网布应控制在5~7mm(后热镀锌电焊网应控制在7~10mm)。玻纤网布不得皱褶、翘边和外露。
抹面胶浆在连续墙面上的施工间歇处,应留茬断开,留茬处抹面胶浆不应完全覆盖已铺好的玻纤网布,需与玻纤网布、底层胶浆呈台阶型坡茬,留茬间距不小于150mm,以保证玻纤网布搭接处的墙面平整度。
(14)外保温系统宜优先选用涂料、饰面砂浆、柔性面砖等轻质饰面材料,不宜采用饰面砖。当采用时,应进行专项设计,其安全性与耐久性必须符合设计要求。外墙外保温粘贴饰面砖系统最大高度不应超过40米。
(15)硬泡聚氨酯外墙外保温系统施工
①喷涂法施工时,外墙基层应涂刷封闭底涂。喷涂前应采取遮挡措施对门窗、脚手架等非喷涂部位进行保护。
②喷涂硬泡聚氨酯的施工环境温度不应低于10℃,空气相对湿度宜小于80%,风力不宜大于三级。严禁在雨天、雪天施工,当施工中途下雨、下雪时应采取遮盖措施。
③喷涂后的聚氨酯硬泡保温层应充分熟化2~3天后,再进行下道工序施工。
④喷涂硬泡聚氨酯采用抹面胶浆时,抹面层厚度控制:普通型3-5mm;加强型5-7mm。并应严格控制表面平整度超差。
五、外窗渗漏防治措施
-32-
关于开展住宅工程质量通病专项治理活动的通知
(一)外窗制作前必须对洞口尺寸逐一校核,保证门窗框与墙体间有适合的间隙;外窗进场后应对其气密性能、水密性能及抗风压性能进行复验。
(二)在采用后塞安装法施工时,总承包单位在内外墙抹灰时,应坚持样板领路,确保企口尺寸与门窗尺寸协调,门窗洞口抹灰面与门窗框间距8-10mm,避免预留尺寸过小或过大,影响发泡效果。
(三)门窗安装应坚持样板领路。窗下框应采用固定片法安装固定,严禁用长脚膨胀螺栓穿透型材固定门窗框。固定片宜为镀锌铁片,镀锌铁片厚度不小于1.5mm,固定点间距:转角处180mm,框边处不大于500mm。窗侧面及顶面打孔后工艺孔冒安装前应用密封胶封严。
条件具备情况下应优先采用附框安装法。
(四)窗框与结构墙体间应施打聚氨酯发泡胶,发泡前应将砂浆、窗框临时固定木楔、灰尘等杂物清理干净,发泡胶应连续施打,一次成形,填充饱满。
(五)外窗框四周密封胶应采用中性硅酮密封胶,密封胶应在外墙粉刷涂料前完成,打胶要保证基层干燥,无裂纹、气泡,转角处平顺、严密。
(六)当窗外侧抹灰时,应作防水处理。外窗台上应做出向外的流水斜坡,坡度不小于10%,内窗台应高于外窗台10mm。窗楣上应做鹰嘴或滴水槽。
-33-
关于开展住宅工程质量通病专项治理活动的通知
(七)组合外窗的拼樘料应采用套插或搭接连接,并应伸入上下基层不应少于15mm。拼接时应带胶拼接,外缝采用硅酮密封胶密封。
窗扇滑撑安装应用不锈钢材质紧固螺钉,与框扇增强型钢或内衬局部加强钢板可靠连接。螺钉与框扇连接处应做防水密封处
理。
外墙窗下框安装节点参考图示
(八)外窗排水孔位置、数量、规格应根据窗型设置,满足排水要求。
(九)推拉门窗扇应设防止脱落装置。
(十)外窗安装完成后,应进行外窗现场淋水见证检验,并形成记录。
